Un rétroplanning part de la date de livraison, remonte les jalons et rend visibles dépendances, responsables et marges de sécurité avant que le projet ne démarre.
Respecter une deadline, c'est facile... sur le papier.
Dans la réalité, les jours défilent, les imprévus s'accumulent et on finit trop souvent en mode rush à quelques jours de l'échéance, incapable de tenir les délais.
Une planification rigoureuse aide à repérer les dépendances, les délais incompressibles et les décisions à prendre avant la date de livraison.
Le rétroplanning est un outil de pilotage de mission : il aide à cadrer les jalons, à préparer les validations et à anticiper les retards qui pourraient compromettre la date de livraison.
Qu'est-ce qu'un Rétroplanning ?
Le rétroplanning est une méthode de planification de projet, aussi appelée planning inversé. Il part de la date de livraison et remonte, à rebours, les tâches et les jalons nécessaires pour l’atteindre.
C'est un outil de gestion de projet essentiel pour vérifier la faisabilité du projet dans le temps.
👉 Contrairement à un planning traditionnel qui commence par : << On démarre le 1er mars, on verra jusqu'où ça va >>, le rétroplanning dit plutôt : << Le 30 novembre, tout doit être livré. Qu'est-ce qui doit être fait juste avant ? Et avant ? Et avant ? >>
Quelle différence entre un rétroplanning et un planning traditionnel ?
Concrètement, un rétroplanning :
- ressemble à un planning classique visuellement (souvent sous forme de diagramme de Gantt)
- contient des tâches, des durées, des responsables et des dépendances ;
- mais il est construit à partir de la deadline, ce qui change complètement la façon de penser le projet.
Contrairement à un planning classique, cette logique à l'envers permet une forme de << rétrospection du futur >>. On se projette comme si le projet était déjà terminé, puis on << rembobine >> pour identifier ce qui a dû se passer avant et dans quel ordre.

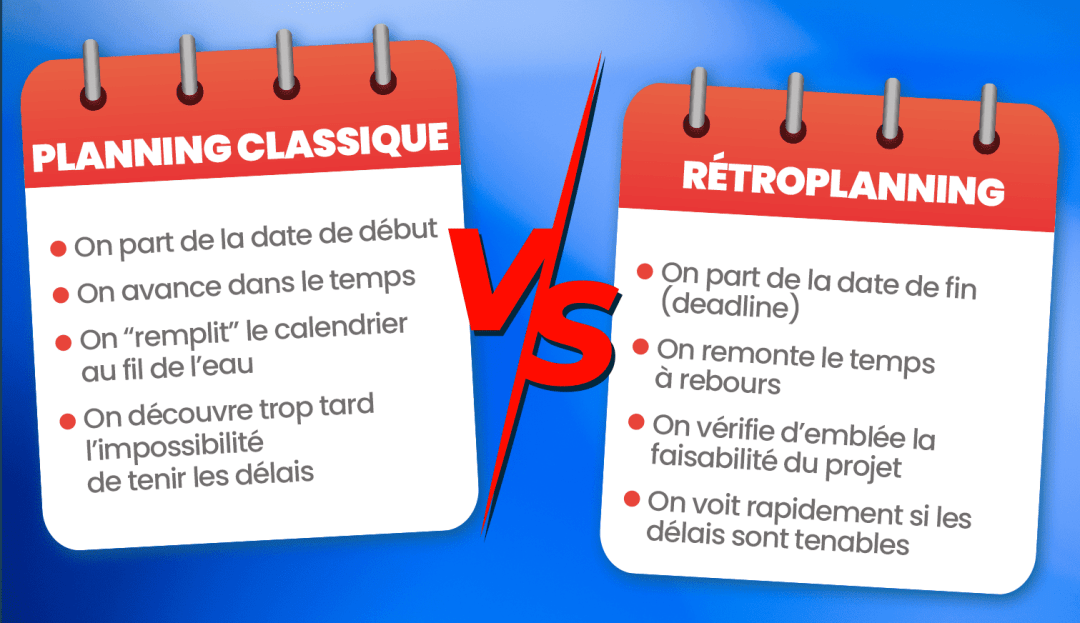

Planning classique | Rétroplanning |
On part de la date de début | On part de la date de fin (deadline) |
On avance dans le temps | On remonte le temps à rebours |
On calcule une date de fin à partir du démarrage | On vérifie d’emblée la faisabilité du projet |
On confronte la date de fin calculée à la date attendue | On voit rapidement si les délais sont tenables |
Pourquoi utiliser un rétroplanning ? Les principaux avantages
Le rétroplanning est une méthode qui, bien utilisée, n'est pas juste un joli tableau en couleurs, mais un véritable outil de pilotage.
Voici les principaux avantages du rétroplanning :
- Respecter les deadlines
C'est son objectif numéro 1 :
- on part d'une date de livraison ferme (salon, événement, lancement produit, campagne, mise en production...),
- on remonte en identifiant toutes les étapes indispensables,
- on voit immédiatement si tout "rentre" ou non dans le temps disponible. C'est la marque d'un rétroplanning efficace.
Résultat : beaucoup moins de mauvaises surprises et de "on ne savait pas que ça prendrait autant de temps". Le rétroplanning rend les risques de retard visibles ; il ne garantit pas le respect de l’échéance.
- Vérifier la faisabilité du projet
Le rétroplanning permet de répondre à une question clé :
<< Avec ce calendrier, ce contenu, ces ressources... est-ce réaliste ? >>
Si ça ne rentre pas :
- soit il faut revoir les ambitions (réduire le périmètre),
- soit obtenir plus de temps ou de budget,
- soit ajouter des ressources.
Mieux vaut le découvrir au début qu'à une semaine de la deadline.
- Visualiser le projet et les jalons dans sa globalité
Vous visualisez le projet dans son ensemble :
- toutes les étapes du projet,
- les jalons intermédiaires,
- l'enchaînement des tâches,
- les dépendances entre elles.
Toutes les parties prenantes partagent la même vision : chef de projet, client, prestataires, équipe interne.
On sait où on va, quand et qui doit faire quoi.
- Mieux gérer le temps et les ressources
Le rétroplanning permet de :
- dimensionner les équipes : combien de personnes sur quelle période,
- identifier les étapes clés de tension (plusieurs tâches critiques en parallèle),
- prévoir les besoins matériels / financiers au bon moment,
- éviter les chevauchements de tâches inutiles.
En clair : on limite les gaspillages et on concentre les efforts là où ça compte pour une utilisation efficace des ressources.
- Déterminer précisément la date de début
Vous connaissez :
- la date de fin
- la durée estimée de chaque étape
- les marges de sécurité
En remontant à rebours, vous obtenez la date de début idéale... et surtout la date de début au plus tard.
Ça évite le fameux : << On a encore le temps... >> (alors que non, plus du tout.). C'est pourquoi le rétroplanning doit être utilisé avant d'initialiser le travail.
- Anticiper les imprévus plutôt que les subir
Un projet sans imprévu, ça n'existe pas.
Le rétro-planning vous pousse à :
- ajouter des marges de manœuvre pour faire face aux imprévus
- prévoir des points de contrôle
- identifier les zones à risque (tâches critiques, dépendances fortes, ressources rares).
Résultat : quand un retard survient, vous savez où et comment absorber le choc.
- Améliorer la collaboration et la communication
En travaillant le rétroplanning avec l'équipe, vous :
- clarifiez les responsabilités,
- fixez des échéances réalistes (en discutant avec les personnes qui exécutent),
- renforcez l'engagement : chacun voit l'impact de sa tâche sur la suite.
Quand utiliser un rétroplanning (et quand l'éviter) ?
Projets parfaits pour le rétroplanning
Utiliser le rétroplanning est particulièrement adapté quand :
- la date de fin est fixe et non négociable ;
- le projet implique plusieurs acteurs (équipes internes, freelances, prestataires),
- il y a de nombreuses dépendances entre les tâches.
Exemples :
- organiser une participation à un salon professionnel
- mener à bien un projet complexe
- lancer une nouvelle offre avec une campagne de communication
- sortir une fonctionnalité avant un jalon clé (événement, fiscalité, réglementation)
- préparer un week-end immersif, un séminaire ou une formation présentielle
Situations où une planification inversée est moins pertinente
Le rétroplanning n'est pas l'outil miracle pour tout :
- Projets très courts :
vous risquez de passer plus de temps à faire le planning qu'à agir. - Projets sans vraie deadline :
Pour un projet de fond << quand ce sera prêt >>, mieux vaut une gestion plus agile (kanban, sprints...). - Environnements très incertains, où les objectifs ou le périmètre changent sans cesse :
dans ce cas, un planning trop détaillé devient vite obsolète.
Comment faire un rétroplanning ? la méthode en 8 étapes
Pour construire un rétroplanning, partez de la date de livraison et remontez les étapes nécessaires en précisant les durées, les dépendances et les responsables.
1. Clarifier le livrable et la date butoir
Tout commence par deux questions :
- Qu'est-ce qu'on doit livrer exactement ?
- Pour quand, au plus tard ?
Le livrable doit être clair et précis :
- "Application mobile en production sur les stores"
- "Salon X : stand prêt, équipe formée, supports imprimés"
- "Campagne emailing envoyée à toute la base"
La date de livraison du projet doit être :
- validée avec le client, la direction ou les partenaires ;
- réaliste, ou réexaminée après l’analyse du rétroplanning.
2. Décomposer le travail
Listez toutes les tâches nécessaires pour atteindre cet objectif.
Une bonne pratique :
- commencer par les grandes étapes (macro-tâches),
- puis découper en tâches et sous-tâches.
💡 Décomposez les tâches d'un projet en partant du résultat.
Vous pouvez utiliser :
- une mindmap ou carte heuristique
- un Work Breakdown Structure (WBS)
- un simple document Google Docs ou un tableau blanc
Utilisez des verbes à l'infinitif pour nommer les tâches :
- << Rédiger les spécifications >>
- << Valider le design >>
- << Réserver la salle >>
- << Tester la version bêta >>
Divisez dès que c'est flou ou trop gros.
Exemple : << Envoyer les faire-part >> devient :
- << Rédiger le texte des faire-part >>
- << Faire valider le texte >>
- << Envoyer les faire-part imprimés >>
Plus votre liste couvre les tâches nécessaires et leurs dépendances, plus votre rétroplanning permet d’évaluer la faisabilité du projet.
Planning de tâches : création d’une nouvelle application.
- Louer un serveur
- Configurer le serveur de test
- Configurer le serveur de production
- Écrire les spécifications fonctionnelles
- Écrire les spécifications techniques
- Programmer
- Effectuer des tests unitaires
- Effectuer des tests fonctionnels (UAT)
- Rédiger la documentation utilisateur
- Former les équipes
- Déployer en production
3. Estimer la durée de chaque tâche (sans s'auto-berner)
Les durées estimées peuvent être trop optimistes. Confrontez-les aux projets comparables, aux personnes qui réaliseront les tâches et à leur disponibilité.
Pour affiner les estimations :
- basez-vous sur l'expérience passée
- discutez avec les personnes qui vont exécuter
- tenez compte de leur charge actuelle (autres projets, congés, etc.)
Une méthode utile, reconnue par les professionnels du projet est l'estimation en trois points (Three-Point Estimation). Pour chaque tâche, estimez :
- une durée optimiste (tout se passe bien)
- une durée pessimiste (imprévus, retards)
- une durée probable (la plus réaliste)
Puis calculez :
Durée estimée = (optimiste + pessimiste + 4 × probable) / 6
Ça donne une moyenne pondérée plus réaliste que "au pif 2 jours".
Pensez à utiliser des unités adaptées :
- heures pour les tâches courtes ;
- jours ou semaines pour les tâches plus longues.
4. Identifier les dépendances
La plupart des tâches dépendent d’autres travaux :
- on ne peut pas développer avant de finaliser les spécifications,
- on ne peut pas imprimer avant de valider le design,
- on ne peut pas envoyer les invitations avant de fixer la date et le lieu.
Repérez :
- quelles tâches doivent impérativement se terminer avant d'autres,
- quelles tâches peuvent se faire en parallèle.

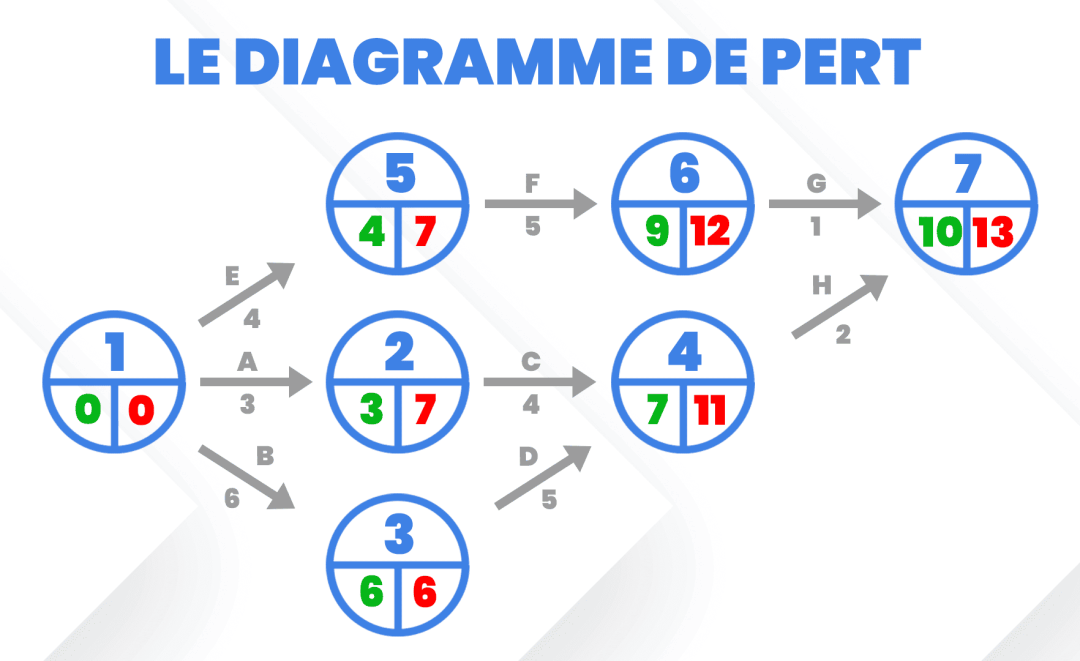

Pour les projets complexes, vous pouvez utiliser un diagramme de PERT :
- chaque tâche = un nœud
- les flèches = les liens de dépendance
- repérez la chaîne de tâches dépendantes dont la durée totale est la plus longue ;
- le chemin critique regroupe les tâches qui déterminent la durée minimale du projet
Ce chemin critique est clé : ce sont les tâches à ne surtout pas laisser dériver.
5. Affecter les responsabilités et les ressources
Pour chaque tâche et pour les différentes étapes, précisez :
- un ou une responsable (même si plusieurs personnes contribuent),
- les ressources nécessaires (budget, matériel, prestataires...).
Exemples d'état de tâches à suivre dans votre outil :
- À faire,
- En cours,
- En retard,
- Terminé.
Le rétroplanning n'est pas qu'un joli diagramme : c'est un outil de pilotage opérationnel.

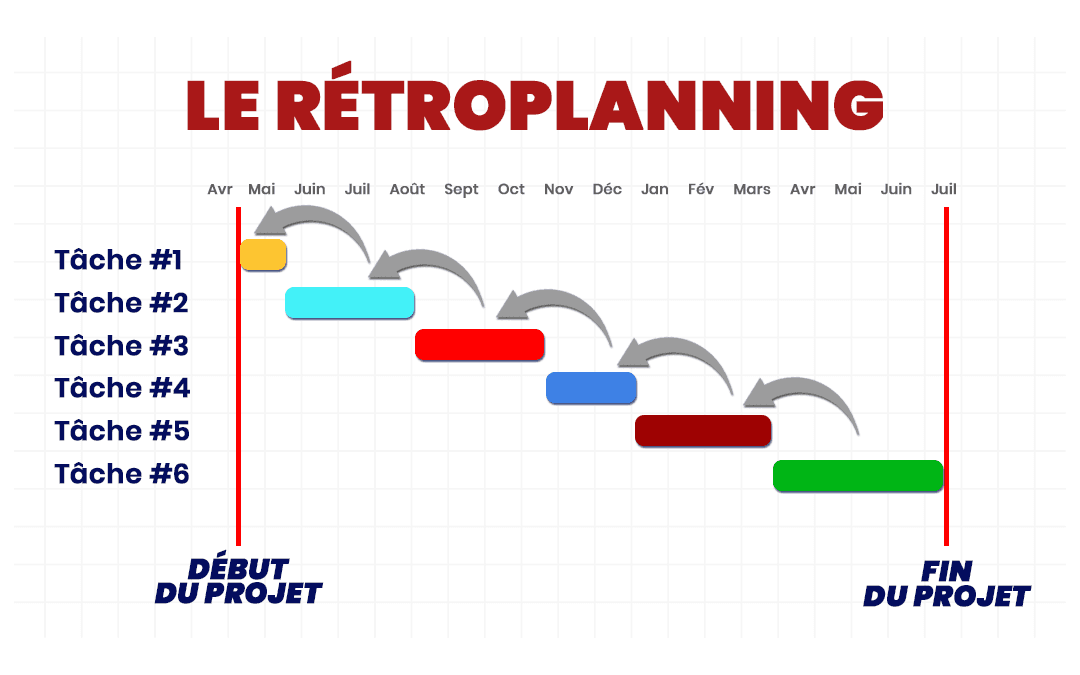

6. Construire un planning inversé en partant de la fin
C'est là que la magie de la méthode de planification inversée opère. Vous allez maintenant pouvoir mettre en place un rétroplanning efficace.
- Placez la date du livrable final dans votre calendrier.
- Positionnez la tâche juste avant, en remontant dans le temps.
- Continuez ainsi, tâche par tâche, en tenant compte des durées, des dépendances, des disponibilités et des marges de sécurité.
Assez vite, vous obtenez :
- une date de début de projet parfaitement alignée avec les jalons du projet
- une vision claire du déroulement du projet dans le temps.
Le plus simple pour visualiser tout ça : un diagramme de Gantt (Excel, Google Sheets ou outil dédié).
7. Vérifier si << tout rentre >> et ajuster
Il se peut que :
- la date de début calculée soit dans le passé
- ou tellement proche que c'est irréaliste.
Dans ce cas, plusieurs leviers :
- Revoir les estimations (sans les truquer pour que "ça rentre"...)
- Réduire le périmètre : livrer une version plus simple, enlever certaines options.
- Demander plus de moyens : budget, renforts humains, prestataires.
- Négocier la deadline si elle n'est pas absolument fixe.
Parfois, la conclusion honnête est :
<< Dans ces conditions, le projet n'est pas faisable. >>
Mieux vaut le dire au début que livrer en retard ou bâcler le résultat.
8. Suivre, adapter et faire vivre le rétroplanning
Un rétroplanning n'est pas un document figé.
En cours de route :
- ajustez les durées si besoin,
- mettez à jour les états des tâches,
- replanifiez si un imprévu majeur survient,
- organisez des points de contrôle réguliers.
L'objectif n'est pas de "tenir le plan coûte que coûte", mais de garder le cap sur le respect du calendrier.
Quels outils utiliser pour créer un rétroplanning ?
Pas besoin d'un logiciel complexe pour commencer. L'important est de faire simple et de privilégier la clarté.
1. Tableurs Excel ou Google Sheets
Parfaits pour :
- les projets simples ou de taille moyenne,
- une première version du rétroplanning.
Avantages :
- créer un rétroplanning simple avec des barres colorées
- tout le monde sait les utiliser
- facile à partager
Limites :
- collaboration parfois lourde,
- peu pratique pour les gros projets avec beaucoup de dépendances.
2. Logiciels de gestion de projet avec vue Gantt
Pour aller plus loin, vous pouvez utiliser des logiciels pour créer un rétroplanning en ligne ou téléchargeable comme :
- Trello (avec plugin type Planyway)
- Asana
- Monday
- Microsoft Project
- Instagantt
- Notion
- JIRA
Avantages :
- diagrammes de Gantt interactifs
- gestion des dépendances
- collaboration en temps réel
- notifications, commentaires, pièces jointes
À choisir selon :
- la taille de votre équipe
- votre budget
- vos habitudes (certains sont très simples, d'autres plus "usines à gaz")
Choisissez l’outil selon les dépendances à suivre, le nombre de contributeurs et les usages de l’équipe. Vérifiez les fonctions de planification et de collaboration disponibles dans l’offre retenue.
3. Outils visuels pour WBS / PERT / mindmaps
Ces outils sont utiles pour préparer le contenu du rétroplanning. On peut citer Coggle, GitMind ou Xmind.
Quelles erreurs rendent un rétroplanning inutilisable ?
Un calendrier perd son utilité lorsque les dates affichées ne correspondent plus au travail réel. Avant de le valider, recherchez ces cinq défauts :
- Des durées raccourcies pour faire entrer le projet dans le délai : conservez les estimations réalistes et faites arbitrer le périmètre ou l’échéance.
- Des dépendances oubliées : identifiez les validations et les travaux qui doivent être terminés avant chaque tâche.
- Des responsables indisponibles : confrontez les dates à la charge réelle des personnes et des équipes.
- Des marges de sécurité absentes : prévoyez une marge adaptée aux incertitudes, notamment autour des jalons critiques.
- Un planning jamais mis à jour : relevez les écarts, leurs conséquences et les décisions attendues à chaque point de suivi.
Modèle de rétroplanning : organisation d’un événement
Voici un exemple de rétroplanning pour un séminaire clients prévu le 15 septembre.
1. Date butoir
Jour J : 15 septembre, date du séminaire.
2. Définir les jalons à rebours
- J - 1 jour : installer la salle, tester le matériel.
- J - 7 jours : finaliser les supports (présentations, goodies).
- J - 15 jours : clôturer les inscriptions, confirmer le nombre de participants au traiteur.
- J - 30 jours : lancer la dernière vague de relance (email / téléphone).
- J - 45 jours : lancer les invitations officielles.
- J - 60 jours : réserver la salle et le traiteur.
- J - 75 jours : définir le programme détaillé de la journée.
- J - 90 jours : clarifier l'objectif, le format, le budget.
Vous placez ces étapes dans un diagramme de Gantt, avec :
- responsables,
- durées,
- états des tâches.
Vous voyez immédiatement :
- quand vous devez commencer au plus tard,
- où se situent les tâches critiques (réservation, traiteur, invitations).
Comment utiliser un rétroplanning dans une mission de management de transition ?
En mission, le rétroplanning donne une trajectoire claire à une équipe qui doit produire des résultats dans un délai contraint. Il permet de partir d’un objectif de sortie — reprise d’activité, clôture d’un projet critique, transmission à une équipe interne — puis de rendre visibles les décisions, dépendances et validations qui conditionnent sa réussite.
Pour un manager de transition, l’enjeu est de transformer ce calendrier en outil de gouvernance : chaque jalon doit avoir un décideur, un responsable opérationnel et un critère de sortie explicite.
Le portage salarial peut ensuite simplifier le démarrage de la mission et laisser le consultant concentrer son énergie sur le plan d’action plutôt que sur la création d’une structure juridique.
Un rétroplanning utile associe chaque jalon à un responsable et à un critère de validation
En mission de transition, rendez le calendrier lisible en distinguant les décisions irréversibles, les validations externes et les tâches parallélisables. Un jalon n’est utile que si son responsable et son critère de sortie sont connus.
Comment compléter un rétroplanning par Kanban et la gestion des imprévus ?
Le rétroplanning fixe les jalons, Kanban rend le travail en cours visible et la gestion de crise prépare la réaction aux imprévus. Ces guides complètent le pilotage du calendrier :
